Gestion des ressources

Théorie

Une des grandes difficultés rencontrées, lors de la gestion des ressources, est la sur-utilisation de celles-ci.
Pour y remédier, il existe deux techniques :

  • Nivellement
  • Lissage

Nivellement

L'objectif du nivellement est de supprimer tous les dépassements de disponibilité des ressources. C'est ce qu'on appelle aussi le "lissage à moyens bloqués". Il faut donc placer les activités de manière à ce qu'elles ne produisent pas un besoin supérieur à la disponibilité de chacune des ressources considérées. Cette augmentation de la durée du projet doit être minimale.

Lissage

L'objectif du lissage est de répartir la charge de travail de chaque ressource dans le temps sans jamais rallonger la durée du projet. On l'appelle aussi "lissage à délais bloqués". Les activités vont être déplacées dans leurs marges totales, c'est à dire en respectant leurs dates de début au plus tôt et de fin au plus tard dans l'objectif de réduire ces écarts par rapport à la disponibilité définie. Dans le cas où aucune disponibilité n'est imposée, le même traitement pourra être effectué par rapport à une charge moyenne.

Application sur GANTT PROJECT

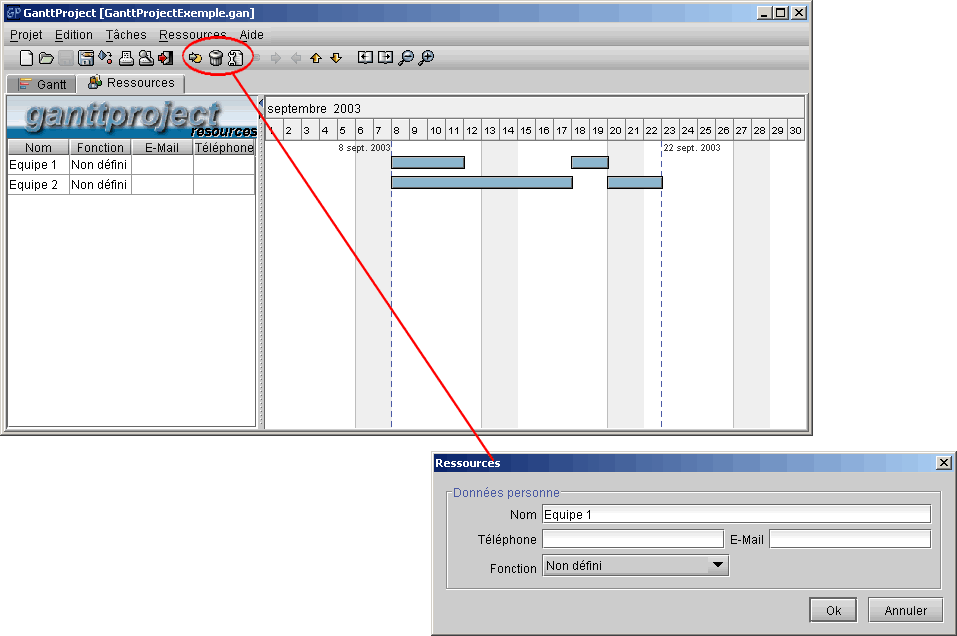

L'ajout de ressources au projet se fait à partir de l'interface suivante :

Aperçu de l'interface gestion des ressources

L'affectation d'une ressource à une tâche se fait à partir de l'interface suivante :

Aperçu de l'interface gestion des ressources

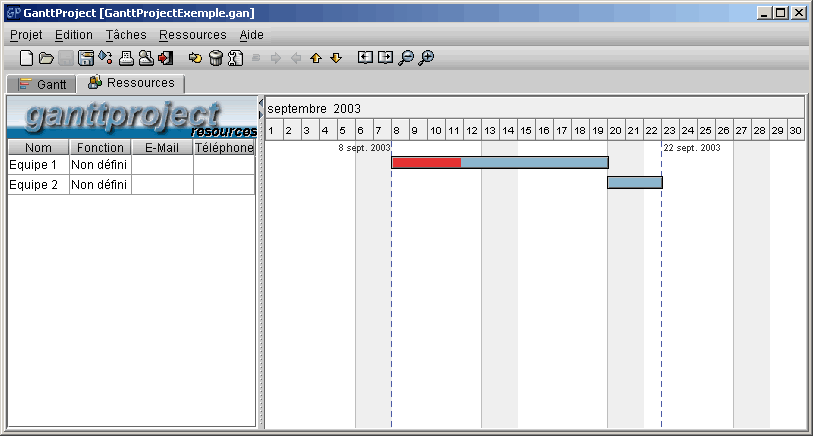

La sur-utilisation d'une ressource se présente de la manière suivante :

Aperçu de l'interface gestion des ressources
